-
English
 -
en
Romanian
 -
ro
Știri interne

Contractul pentru Centura Bușteni-Azuga încă nu poate fi semnat. Ce a decis Curtea de Apel București

11 Apr, 10:35 • Fundeanu Madalina
Contractul pentru Centura Bușteni-Azuga nu se poate semna momentan. Curtea de Apel București a trimis contestația Ozaltin la Curtea de Apel Ploiești.
Contractul pentru Centura Bușteni-Azuga încă nu poate fi semnat. Ce a decis Curtea de Apel București

Consiliul Județean Prahova nu poate semna cu prahovenii de la CONI contractul pentru Centura Bușteni-Azuga. Curtea de Apel București a declinat competența pentru contestația turcilor de la Ozaltin către Curtea de Apel Ploiești, conform Economedia.

Autoritatea contractantă este Consiliul Județean Prahova, nu CNAIR pentru care apelurile la deciziile CNSC se judecă la Curtea de Apel București (CAB). Practic, fără o decizie a instanței, contractul de aprox. 600 de milioane lei încă nu poate fi semnat.

Contractul pentru Centura Bușteni-Azuga, plimbat între instanțe

Decizia Curții de Apel București la contestația pentru Centura Bușteni-Azuga a fost dată miercuri, 10 aprilie și publicată joi, 11 aprilie:

„Ora estimata: 9:00

Complet: 10-Completul 1 Recurs Achiziţii Publice

Tip solutie: Declina soluţionarea cauzei

Solutia pe scurt: Admite exceptia necompetentei teritoriale. Declina competenta de solutionare a cauzei in favoarea

Curtii de Apel Ploiesti. Pronunţată prin punerea soluţiei la dispoziţia părţilor, prin mijlocirea grefei instanţei, azi, 10.04.2024.

Document: Hotarâre 10.04.2024″

Constructorul Ozaltin (Turcia) care lucrează pe primul lot al Drumului Expres Craiova-Pitești a depus contestație la Curtea de Apel București, chiar dacă Consiliul Național pentru Soluționarea Contestațiilor a admis, dar în parte contestația din decembrie 2023.

Din plângere reiese că, la Consiliul Județean Prahova, Comisia de Evaluare a respins oferta Ozaltin ca inadmisibilă, iar CNSC a menținut decizia, prin urmare prahovenii de la Coni care lucrează pe lotul 2 al Autostrăzii Moldovei (A 7) rămân câștigători, scrie sursa citată.

Citește și: Consiliul Județean Prahova a prelungit termenul pentru reevaluarea ofertelor privind Centura Bușteni-Azuga. Noul termen: 9 aprilie 2024

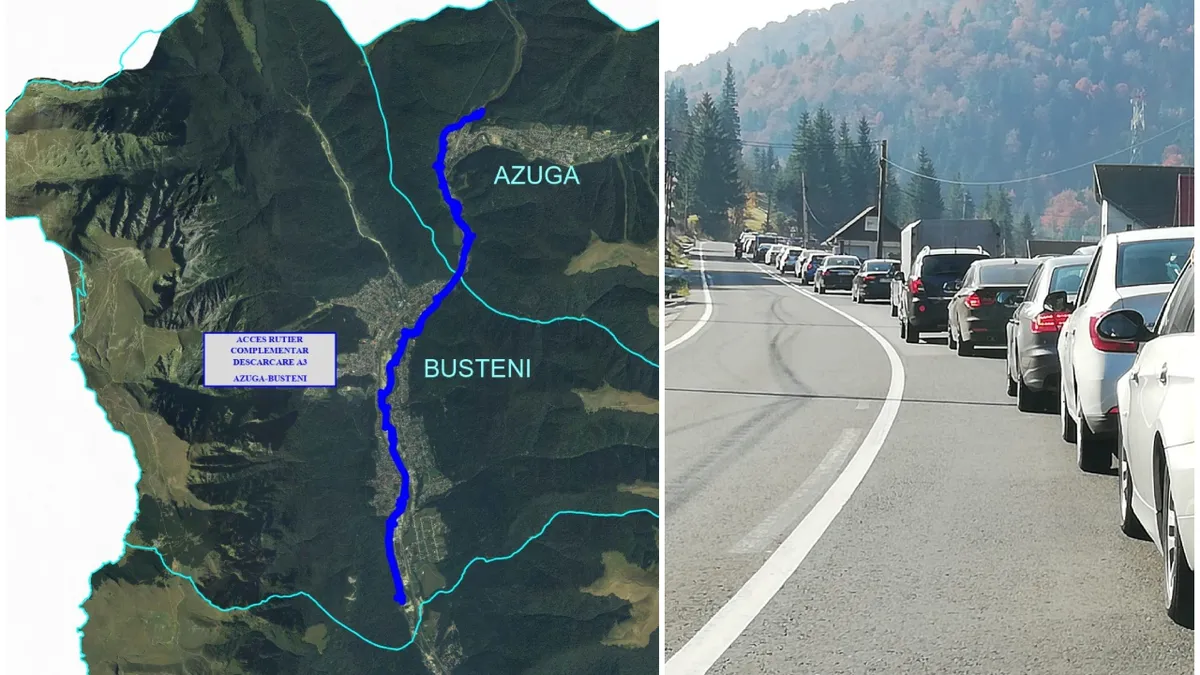

Centura Bușteni-Azuga
Centura Bușteni-Azuga

Asocierea condusă de constructorul prahovean CONI care lucrează pe lotul 2 al Autostrăzii Moldovei a câștigat în decembrie 2023 licitația pentru proiectarea și execuția Centurii Bușteni-Azuga, dar contractul de aproximativ 600 de milioane de lei nu poate fi semnat după decizia CNSC, potrivit documentelor.

Ozaltin este constructorul care modernizează DN 6 Alexandria – Craiova și lucrează pe primul lot al Drumului Expres Craiova – Pitești. Coni și Ozaltin au concurat și la prima licitație pentru Centura Bușteni.

La a doua licitație lansată pentru Centura Bușteni-Azuga, CJ Prahova a primit oferte de la Coni (România), Itinera Spa (Italia) și Ozaltin (Turcia), iar după mai multe amânări a desemnat câștigătoare oferta Asocierii CONI (Leader),SC GOTT STRASSE SRL,PERFECT CONSULT EUROPE S.R.L.,DRUM POD INVEST,”NVO „TRANSINZHINIRYNG” LLC, Automagistral – Pivden.

În contestația depusă la CNSC, Ozaltin acuză Consiliul Județean Prahova că i-a descalificat oferta și a derulat licitația cu evaluarea ofertei CONI netransparent. În plus, constructorul turc susține că oferta prahovenilor trebuie descalificată pentru că nu ar respecta condițiile de calificare/experiență similară în proiectare, iar oferta financiară nu este corelată cu cea tehnică.

Centura Bușteni-Azuga va avea un tunel cu o lungime de 90 de metri care subtraversează oblic DN 1 și Magistrala CFR București – Brașov, dar și un semitunel cu o lungime de 200 de metri, parțial îngropat la intrare în Azuga, cele două lucrări de artă fiind printre cele mai dificile de pe traseul complet de 9 kilometri prevăzut pentru șoseaua care va funcționa ca o centură a celor două stațiuni. Traseul propus pentru drumul de descărcare are o lungime totală de 9,434 km și este structurat astfel:

– Tronson I: km 0+000 (intersecţie cu breteaua de descărcare a autostrăzii A3 între Sinaia şi Poiana Ţapului – DN 1, km 127+600) – km 1+600, lungime 1,60 km (extravilan);

– Tronson II: km 1+630 (ieşire din DN 1, km 128+300 prin dreapta) – km 6+760 (intrare în DN 1, km 133+500 prin dreapta), lungime 5,13 km (intravilan Buşteni);

– Tronson III: începe la intersecţia cu breteaua de descărcare a autostrăzii A3 între Buşteni şi Azuga – DN 1, km 133+550 prin dreapta, lungime 0,52 km (extravilan);

– Tronson IV: km 7+250 (ieşire din DN 1, km 134+050 prin dreapta) – km 9+434 (intrare în DN 1, km 133+500 prin dreapta).

Vezi și: Noile taxe de pe litoralul românesc. Cât vor plăti în 2024 turiștii care aleg Eforie, Mangalia sau Saturn

Urmărește Daily Business pe Google News
Alte articole
PNL convoacă Consiliul Național pentru decizia privind Congresul extraordinar și posibile modificări de statut
PNL convoacă Consiliul Național pentru decizia privind Congresul extraordinar și posibile modificări ...
Nicușor Dan și Giorgia Meloni au organizat prima reuniune de coordonare a grupului „Prietenii Coeziunii”
Nicușor Dan și Giorgia Meloni au organizat prima reuniune de coordonare a grupului „Prietenii Coeziunii”
Dominic Fritz a pierdut definitiv procesul cu ANI prin care a fost declarat în conflict de interese
Dominic Fritz a pierdut definitiv procesul cu ANI prin care a fost declarat în conflict de interese
Nicuşor Dan despre un viitor premier, posibil susținut de AUR: „În momentul în care am desemnat un premier, l-am desemnat cu convingerea că el poate să fie votat şi să rezolve criza”
Nicuşor Dan despre un viitor premier, posibil susținut de AUR: „În momentul în care am desemnat ...
Nicușor Dan la Bruxelles: România vrea un buget UE mai mare și menținerea fondurilor pentru coeziune și agricultură
Nicușor Dan la Bruxelles: România vrea un buget UE mai mare și menținerea fondurilor pentru coeziune ...
Tribunalul Ilfov suspendă deciziile PNL privind sancționarea parlamentarilor care ar vota Guvernul Veștea
Tribunalul Ilfov suspendă deciziile PNL privind sancționarea parlamentarilor care ar vota Guvernul ...
Justiția franceză a dispus predarea lui Paul de România
Justiția franceză a dispus predarea lui Paul de România
România coboară 12 poziții în clasamentul IMD al competitivității și ajunge pe locul 61 din 70
România coboară 12 poziții în clasamentul IMD al competitivității și ajunge pe locul 61 din 70
Grindeanu susține că Bolojan l-a mințit pe Nicușor Dan privind formarea Guvernului
Grindeanu susține că Bolojan l-a mințit pe Nicușor Dan privind formarea Guvernului
Ciprian Ciucu, primarul general al Capitalei, chemat la DNA
Ciprian Ciucu, primarul general al Capitalei, chemat la DNA
Sorin Grindeanu a anunțat, joi, că social-democrații vor stabili în cadrul Consiliului Politic Național dacă vor face parte din Guvernul Veștea
Sorin Grindeanu a anunțat, joi, că social-democrații vor stabili în cadrul Consiliului Politic Național ...
Adrian Veștea a amânat depunerea în Parlament a listei miniștrilor și a programului de guvernare
Adrian Veștea a amânat depunerea în Parlament a listei miniștrilor și a programului de guvernare
Donald Trump a semnat memorandumul cu Iranul în timp ce lua masa la Versailles
Donald Trump a semnat memorandumul cu Iranul în timp ce lua masa la Versailles
Ucraina atacă din nou o rafinărie din Moscova
Ucraina atacă din nou o rafinărie din Moscova
Politico: Trump a trecut de ștacheta coborâtă a summitului G7 din Franța
Politico: Trump a trecut de ștacheta coborâtă a summitului G7 din Franța
